一、橋面瀝青攤鋪完成后進行伸縮縫線位恢復,并按設計圖紙進行伸縮縫槽線位放樣并標識在瀝青路面上。
二、人工依據伸縮縫槽位線進行切縫,在切縫過程中要保證切縫機按預先放好的線位切割,同時切縫要保證便于瀝青混合料的鑿除且不破壞成品?! ?/p>
三、人工進行伸縮縫預留槽內雜物的清理。為了防止污染已鋪筑完的油面,路上機具下均須采取墊護措施,同時預留槽兩側鋪墊彩條布,用來盛放預留槽內雜物。伸縮縫預留槽清理完成后,立即將現場打掃干凈,并用水車沖洗預留槽。
四、伸縮縫預留槽內預埋筋的調整,并滿足設計圖紙要求。預埋筋調整完畢后,方可進行伸縮縫的安裝。

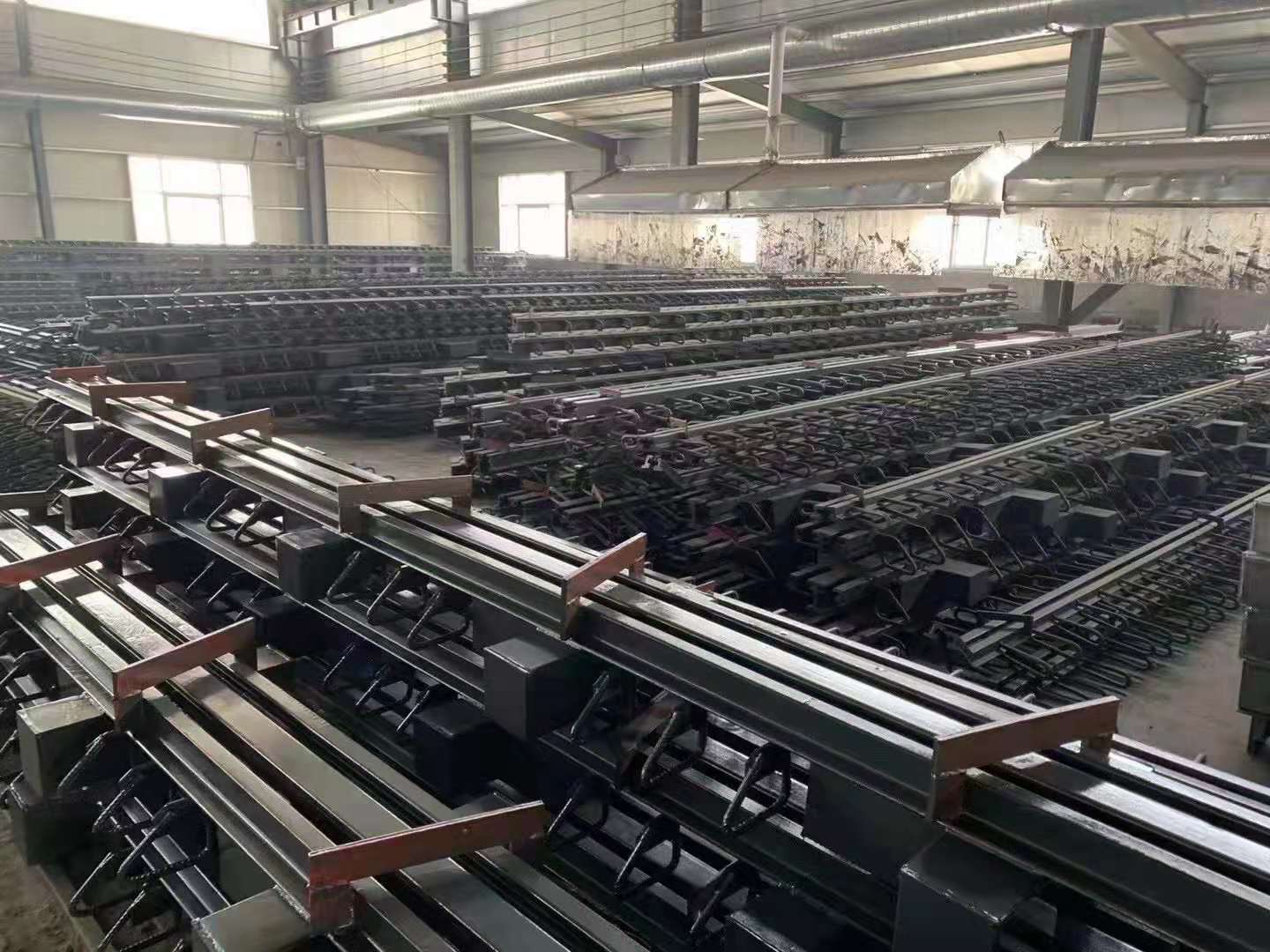

五、進場的伸縮縫要求外觀直順,不扭曲,頂面寬、窄一致。保證安裝后的伸縮縫寬度符合設計圖紙要求,廠家依據安裝地的氣溫度經驗值,對預留縫寬進行計算,并按計算寬度對伸縮縫進行有效的鎖定。
六、一切準備工作就緒后開始伸縮縫安裝。安裝采用機械配合人工進行,首先用吊車將伸縮縫就位。放入時要求緩慢,伸縮縫入槽后,調整伸縮縫位置,高度,使頂面與相鄰油面平順。
七、伸縮縫固定好后,依據設計圖紙對其預埋筋和構造鋼筋進行綁扎焊接,在焊接伸縮縫錨固鋼筋時,為減小局部集中受熱對伸縮縫變形的影響,焊接采用跳躍梅花型方式進行操作。伸縮縫固定過程中,邊焊接邊進行縫的調整。當各項檢查項目誤差均滿足規范要求允許偏差值時,將伸縮縫卡鎖打開,使縫可以自由伸縮,縫中間填塞泡沫板。
八、伸縮縫現澆砼采用C50鋼釬維砼,由砼攪拌站依據設計要求提前進行原材料準備和試驗?!?砼由罐車運至施工現場,人工進行砼澆筑振搗施工,對不能被污染的界面,提前做好各種防護準備。砼振搗密實后,用抹板搓出水泥漿,抹壓平整為止。這道工序應特別注意平整度,砼面比瀝青路面的頂面略低1-2mm為宜,過高或過低都會(huì )造成跳車現象。并制作同步養生試塊。砼初凝后覆蓋麻袋或草苫子,嚴格灑水養護,養護期不少于7天,養生期間斷絕交通。
九、經過養護,水泥砼強度達到設計強度的50%以上后,可安裝橡膠密封條,安裝前必須把縫內充當模板的泡沫板、纖維板、漏漿的砼硬塊全部掏干凈后,嵌入橡膠條。
